Ziel
Der Lakegrund mit einer Fläche von rund 7100 m² ist Teil einer geschützten Grünanlage und soll zu einer klimaresilienten und nachbarschaftlichen Grünoase mit verschiedenen Spiel- und Aufenthaltsbereichen, sozialen Begegnungsräumen, naturnahen Freiflächen und grünen Rückzugsorten mit hoher Aufenthaltsqualität entwickelt werden. Diese „Qualifizierung“ des Lakegrunds, inklusive der neuen Spielplatzflächen, ist eine der ersten Baumaßnahmen im Fördergebiet Lebendige Zentren und Quartiere (LZQ) „Baumschulenstraße-Köpenicker Landstraße“.
Der Spielplatz Lakegrund mit aktuell einer Tischtennisplatte und zwei Wipp-Tieren hat einen erhöhten Handlungsbedarf. Mit vielfältigen Spielangeboten für unterschiedliche Altersgruppen einschließlich Kita- und Kleinkinder sowie inklusiven Spielelementen wird das Angebot für die Nachbarschaft deutlich verbessert. Wege- und Zugangsbereiche werden barrierefrei umgebaut. Durch das Absenken einzelner Teilbereiche in der Grünfläche und die Teilentsiegelung bestehender Betonwege kann das anfallende Regenwasser komplett vor Ort versickern. Hierdurch wird das Mikroklima für den Ort und die angrenzende Nachbarschaft verbessert. Die Pflanzung klimaresilienter und heimischer Baumarten und die Anlage von Wildblumenwiesen leisten einen positiven Beitrag zur Biodiversität. Mit Steinhaufen und Benjeshecken wird der Lebensraum für zahlreiche Tierarten strukturreicher gestaltet.
Um eine komplette Sperrung der gesamten Fläche und damit jeglicher Nutzung für Anwohnende, Flora und Fauna zu vermeiden, wird die Baumaßnahme in Teilbauabschnitten durchgeführt. Somit bleiben zu jedem Zeitpunkt Flächen offen. Dennoch wird während der Bauarbeiten die Nutzung eingeschränkt und eine Durchquerung der Anlage teilweise nicht möglich sein.

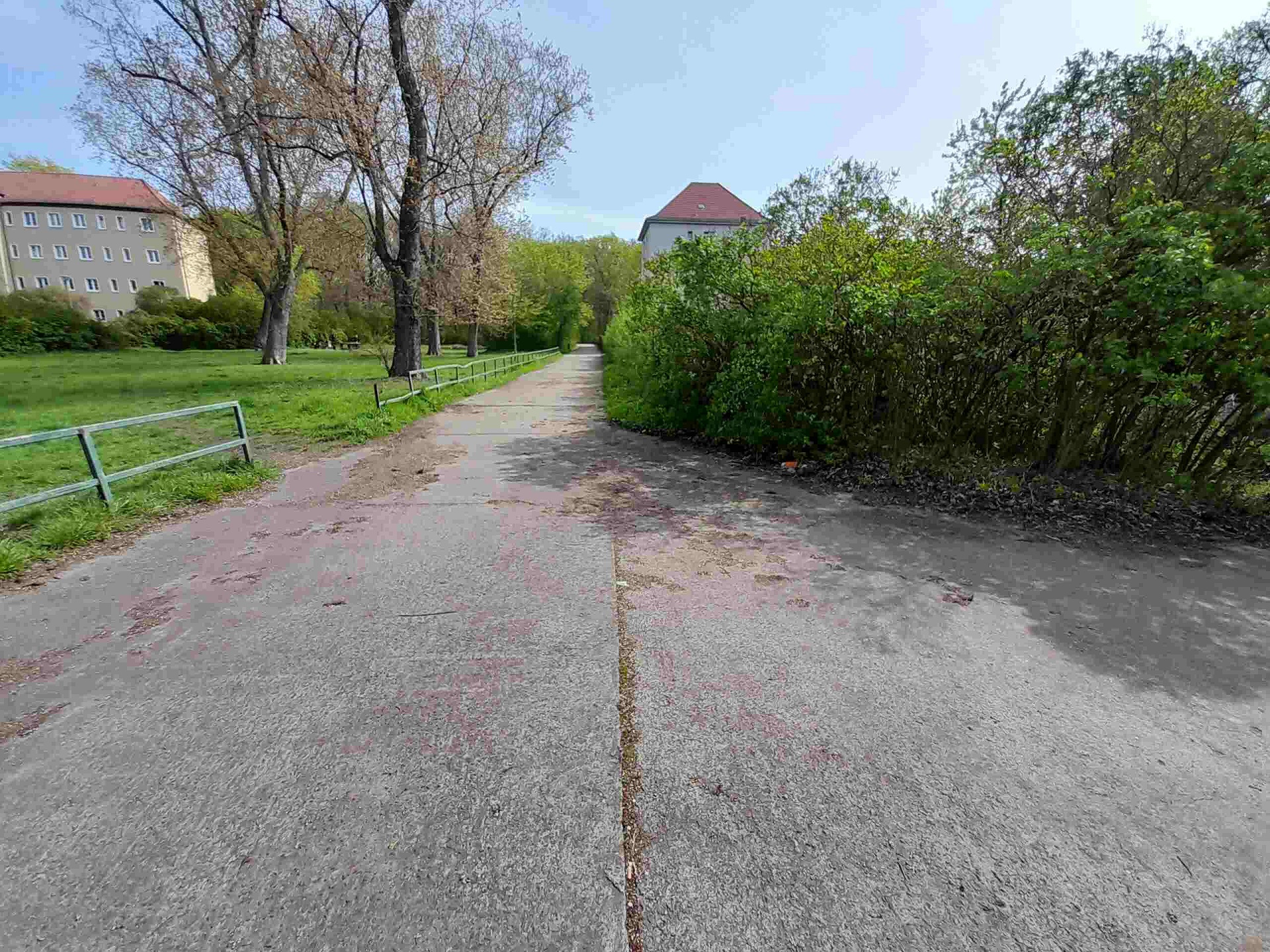

Der erste Bauabschnitt umfasst den Umbau der Wegeverbindung im westlichen Teil der Grünanlage und die Erschließungsachse der südlichen Kleingartenanlage Lakegrund. Hier werden Betonwege teilentsiegelt und durch wasserdurchlässige Beläge ersetzt. Ein neuer, barrierefreier Weg mit einer Breite von ca. 3,3m entsteht. Seitliche Nebenwege werden ebenfalls wasserdurchlässig gestaltet. Pflege- und Wartungsfahrzeuge können die Wege auch zukünftig befahren. Die große Gehölzfläche schirmt den Spielbereich von der Köpenicker Landstraße ab. Geplant sind eine Streetball-Fläche mit Holz-Sitzdecks, ein Aufenthalts- und Ruhebereich mit Sitzbänken, einer Boulebahn und Staudenbeete sowie Erlebnis- und Spielwiesen. Zusätzlich werden entlang des nördlichen Wegs Wildblumenwiesen angelegt, um die Biodiversität zu fördern.
Der zweite Bauabschnitt umfasst den östlichen Teil der Grünanlage und den inklusiven Calisthenics-Bereich mit Trainings- und Begegnungsstätten. Im östlichen Parkbereich entstehen schattige Sitz- und Spielbereiche mit einer Tischtennisplatte, Erlebnis- und Spielwiesen, ein Waldhüpfpfad im Zentrum der Grünfläche und ein Minifußballplatz. Zudem wird es einen Sandspielbereich für Schulkinder und Jugendliche mit Kletterlabyrinth geben. Diese zwei Bereiche werden im zweiten Bauabschnitt vorbereitet und angelegt.
Im abschließenden dritten Bauabschnitt werden die Spielgeräte in den beiden Spielbereichen ergänzt. Im zentral gelegenen Spielbereich für Schulkinder und Jugendliche werden Kletterkombinationen installiert. Im Sandspielbereich für Kleikinder wird es zudem inklusive Spielangebote, ein Sandtisch und eine Nestschaukel geben. Findlinge werden als Hüpfsteine integriert.
Verfahren und Zeitplan
Die Umsetzung der Maßnahme basiert auf dem „Integrierten städtebaulichen Entwicklungskonzept“ (ISEK) und ist eng mit der Erstellung des Freiraumkonzepts „Grüner Anger Plänterwald“ verknüpft. In enger Abstimmung mit dem Straßen- und Grünflächenamt hat das Büro Keil Landschaftsarchitekten ab Herbst 2023 bis Frühling 2024 die Entwurfs- und Genehmigungsplanung für die Grünanlage und den Spielplatz erstellt. Die Maßnahmenumsetzung soll in den Jahren 2024 bis 2026 erfolgen. Im August 2024 fand die Kampfmitteluntersuchung und ggf. -beseitigung im westlichen Teilbereich statt. Beginn für den ersten Bauabschnitt ist Oktober 2024. Baubeginn des zweiten Bauabschnitts ist voraussichtlich April 2025. Der dritte Bauabschnitt wird im Jahr 2026 umgesetzt. Die gesamte Baumaßnahme ist voraussichtlich im Herbst 2026 abgeschlossen.
Beteiligung der Öffentlichkeit
Im vorgeschalteten Beteiligungsprozess zum ISEK im Jahr 2020 und der umfassenden Öffentlichkeitsbeteiligung zum Grünen Anger Plänterwald im Jahr 2023 konnten bereits im Vorentwurf für die Grünanlage Lakegrund wichtige Hinweise und Ideen der Anwohnenden berücksichtigt werden. Im Februar 2024 fand eine Onlinebeteiligung über mein.Berlin statt. Die Ergebnisse der Beteiligungsbausteine wurden geprüft und, wenn möglich, in die Planung integriert.
